Program Wieloletni 2019-2026 „Budowa wraz z wyposażeniem Budynku Kliniczno-Dydaktyczno-Badawczego" - marzec 2025 r.

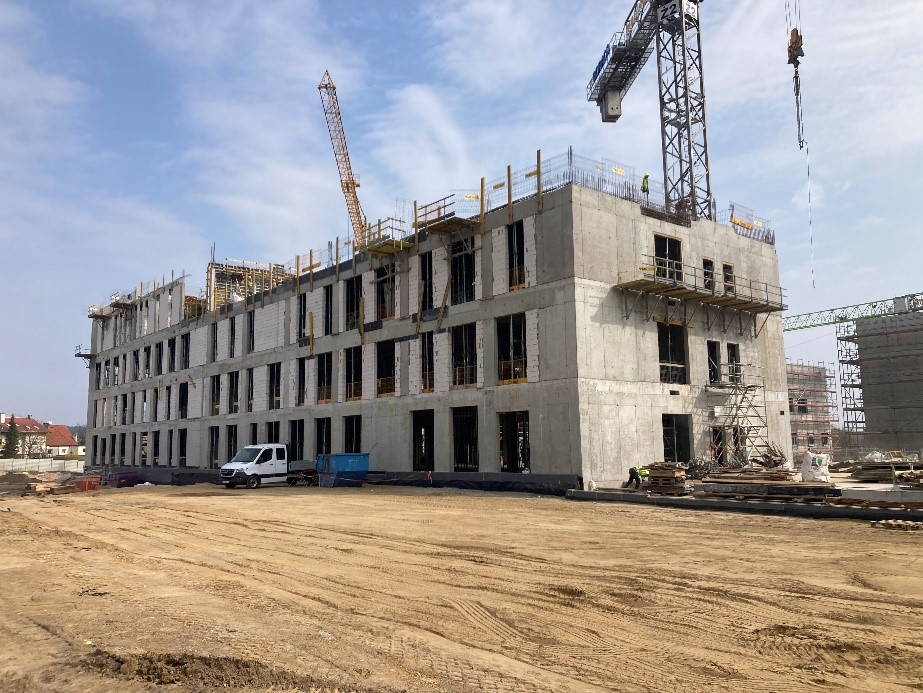

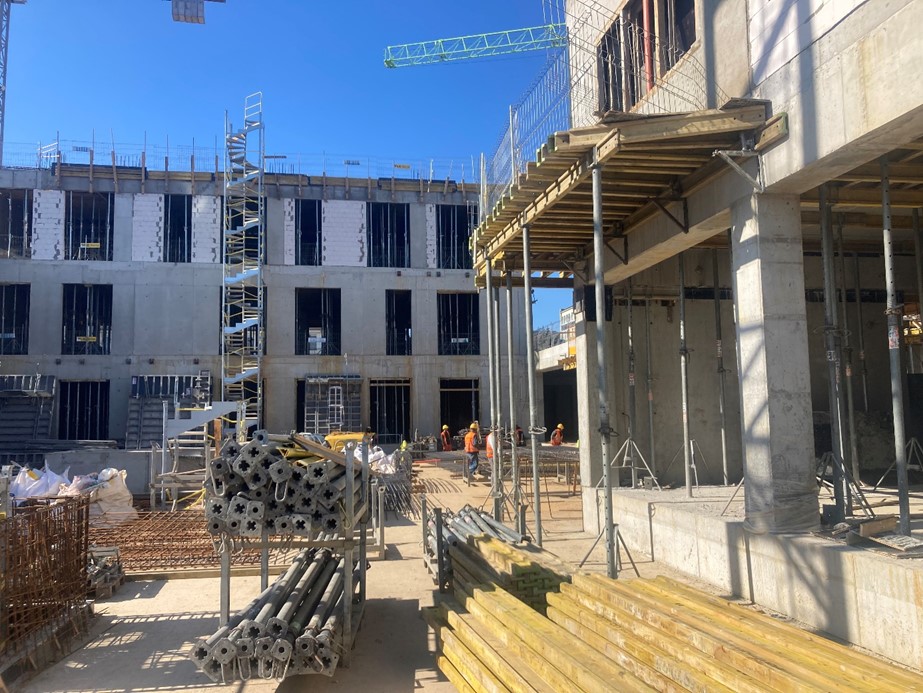

W ramach Programu Wieloletniego na lata 2019-2026, w lutym 2025 r. prowadzono prace zgodnie z harmonogramem, kontynuując roboty budowlane we wszystkich częściach budynku.

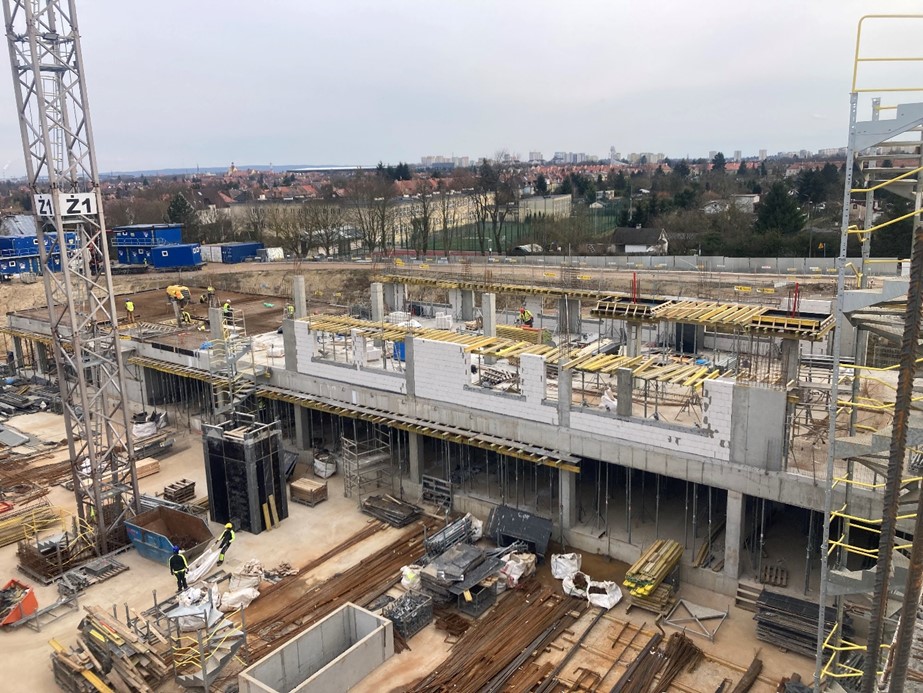

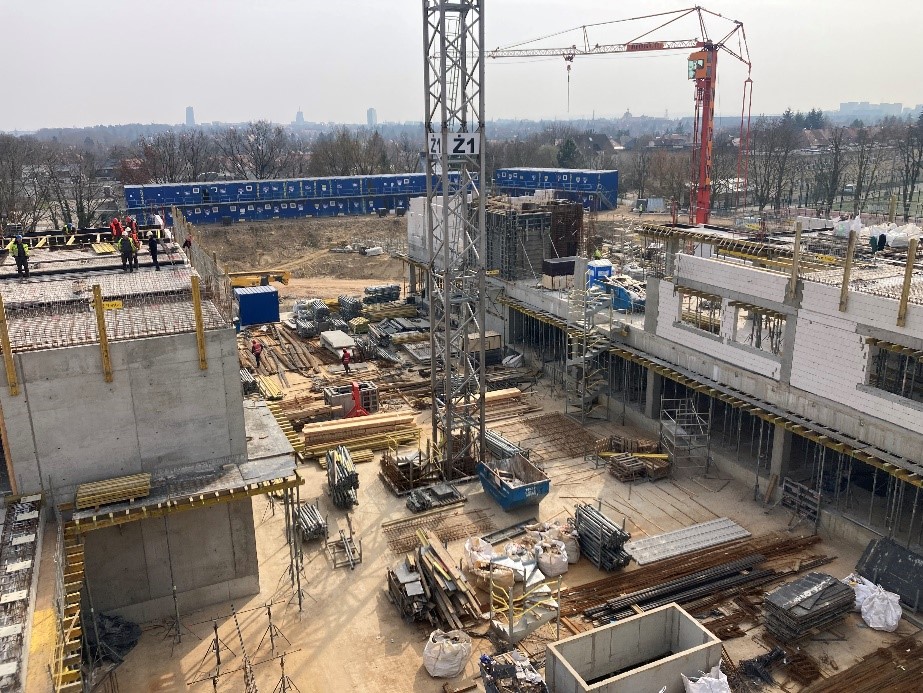

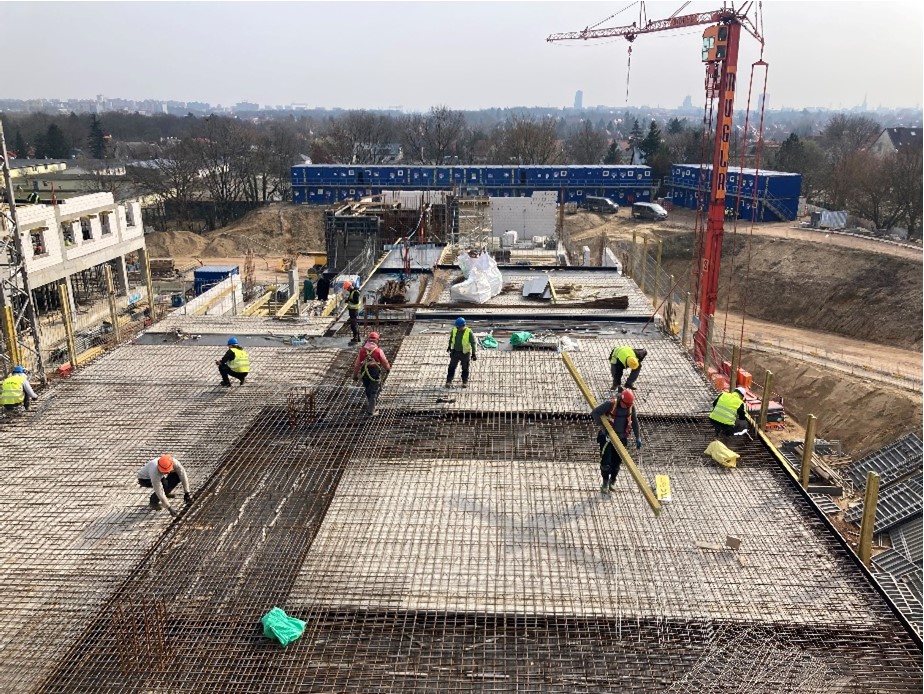

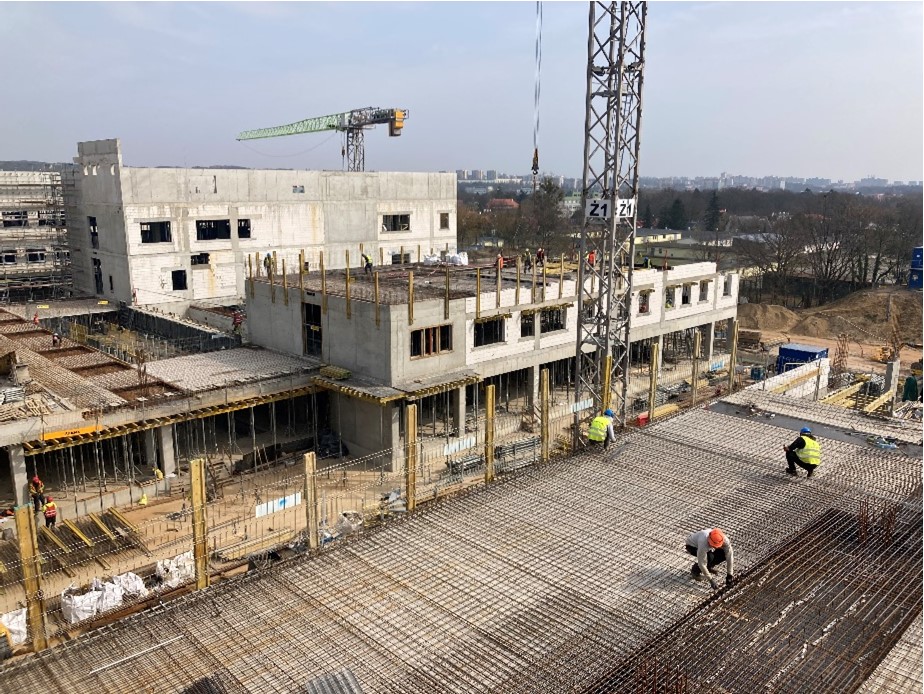

W części budynku od strony ul. Unii Lubelskiej (tzw. budynek wysoki) tj. skrzydło A,B,C i D kontynuowano roboty żelbetowe w zakresie ścian i stropów na kondygnacja +2 i +3.
W częściach niższych budynku, czyli w skrzydłach usytuowanych prostopadle do budynku wysokiego tj. do ul. Unii Lubelskiej prowadzoną następujące prace:

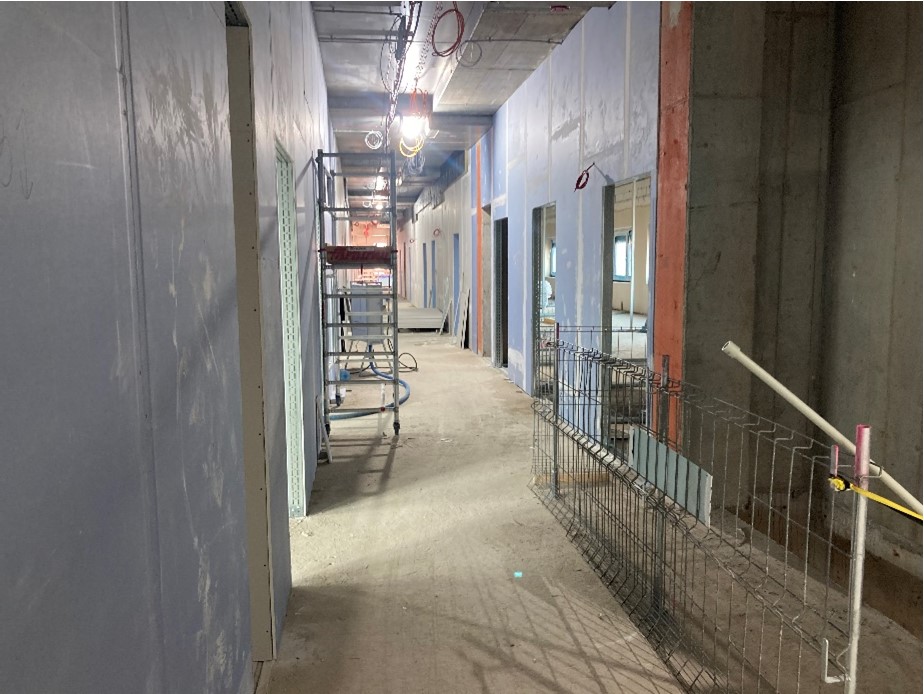

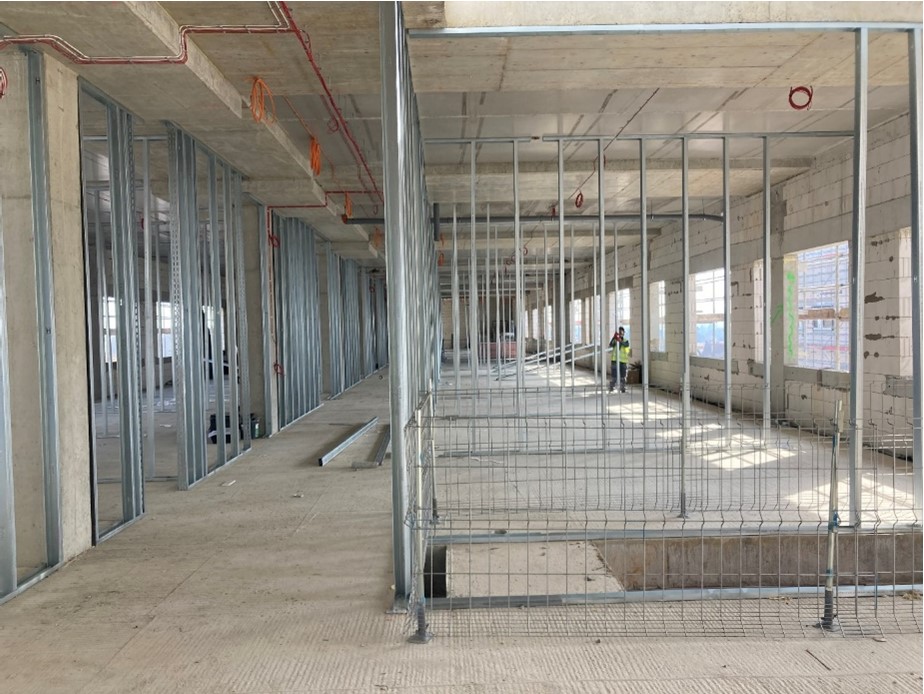

Skrzydło E – prace obejmowały kondygnację +4 i prowadzone były prace żelbetowe w zakresie stropów. Jednocześnie trwało murowanie ścian, wykonywanie ścian GK wraz z tynkowaniem na kondygnacjach +1 i +2. Rozpoczęto wykonywanie izolacji stopodachu, EPDM-y na oknach od strony południowej oraz konstrukcję aluminiową fasady od strony południowej. Wykonano w całości kablowanie SSP oraz instalacje elektryczną (okablowanie 230V) na kondygnacjach –1, +1,+2. Rozpoczęto montaż podciśnieniowego odwodnienia dachu.

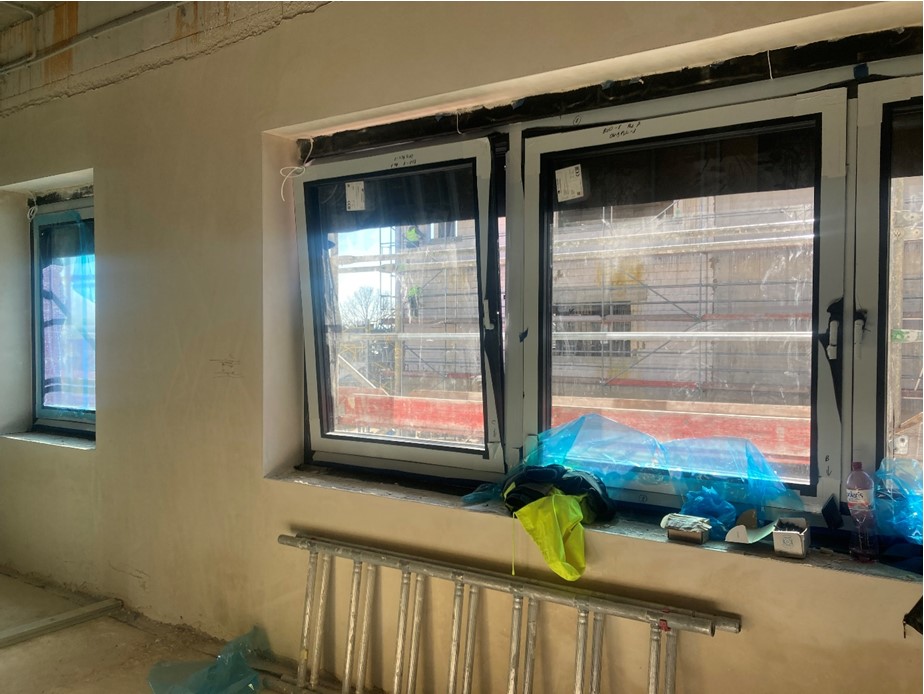

Skrzydło F – prace obejmowały kondygnację +3 i +4. Prowadzone były prace żelbetowe w zakresie klatki schodowej, oraz montaż stelaży dla ścianek działowych (GK). Przystąpiono do wykonywania elewacji tj. wykonano konstrukcję aluminiową fasady oraz zamontowano na kondygnacji +1 okna (bez szkła) oraz przygotowano konstrukcję aluminiową fasady od strony południowej. Trwa wykonywanie kablowanie SSP oraz instalacji elektrycznej (okablowanie 230V) na kondygnacji –1. Rozpoczęto montaż podciśnieniowego odwodnienia dachu.

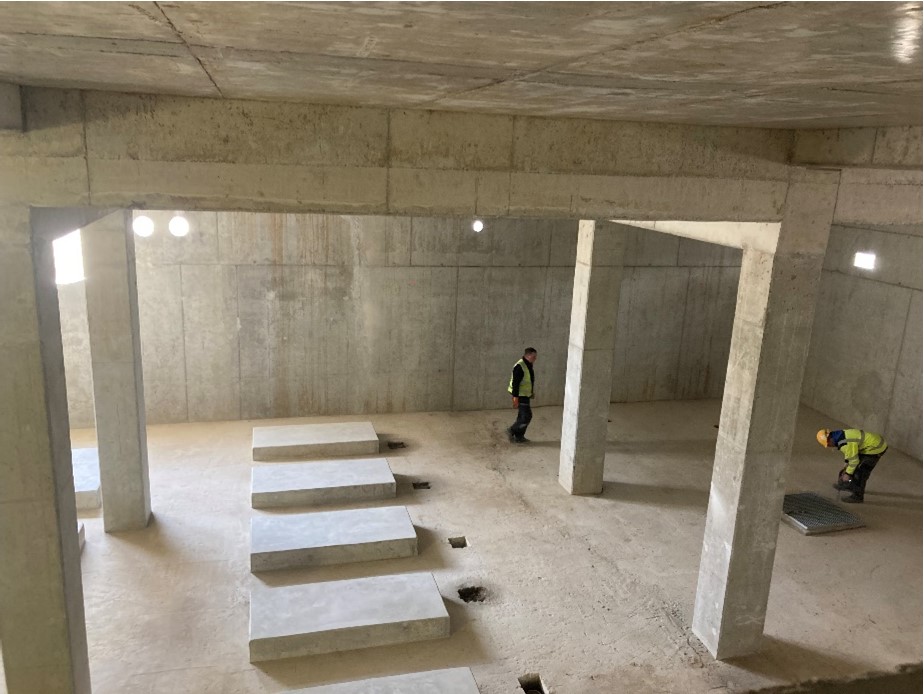

Skrzydło G i skrzydło H - prace żelbetowe były prowadzone na kondygnacji +3 i +4, dotyczyły wykonywania stropów i pionów oraz wykonano murowanie ścian nośnych. Wykonano w całości kablowanie SSP oraz instalacji elektrycznej (okablowanie 230V) na kondygnacjach –1,+1,+2. Rozpoczęto montaż podciśnieniowego odwodnienia dachu.
Skrzydło A i skrzydło B - prace żelbetowe były prowadzone na kondygnacji +3 i +4. Przystąpiono
do murowania ścian na kondygnacji +3 oraz przygotowania do wykonywania ścian działowych
na kondygnacji -1.

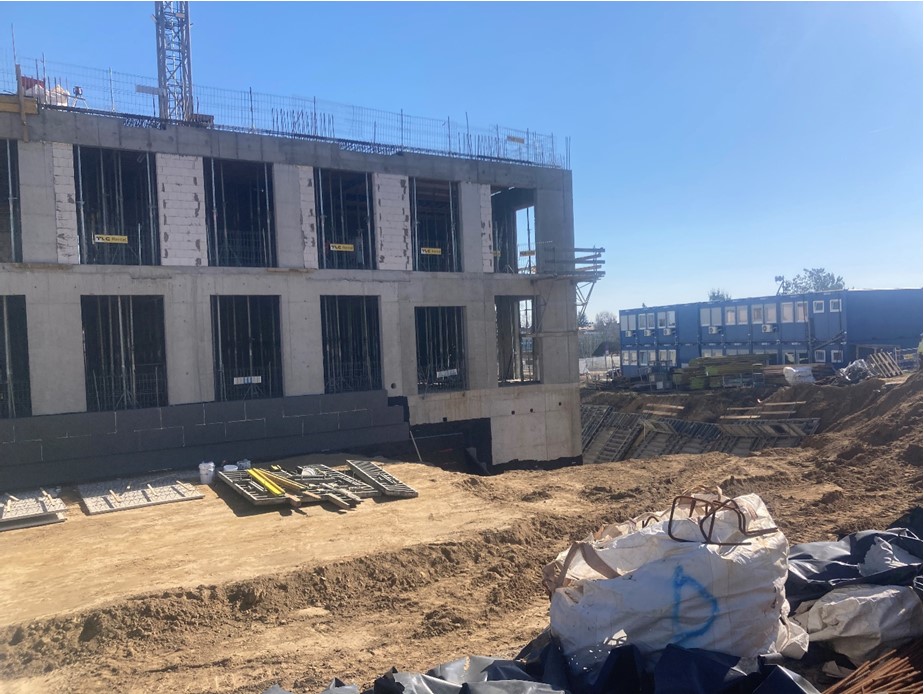

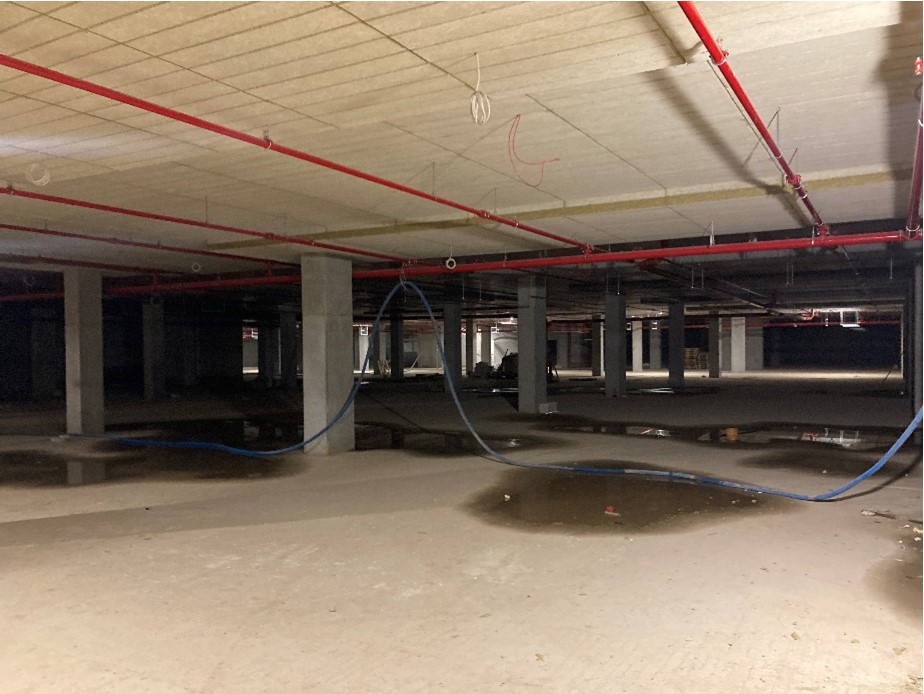

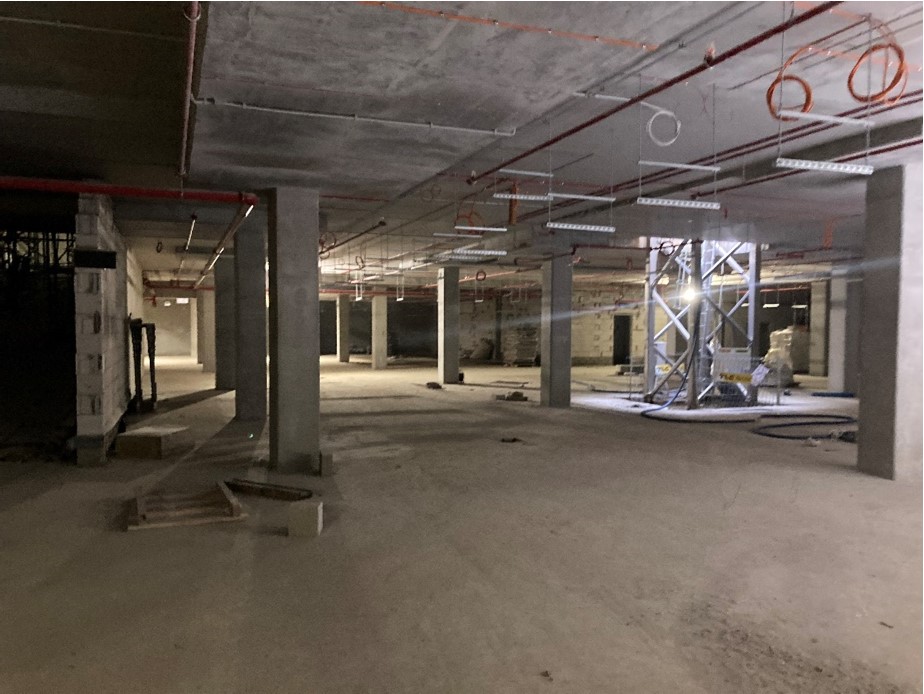

Skrzydło D - prace obejmowały kondygnację +2 i +3, w zakresie betonowanie stropu i wykonywanie pionów.
Kontynuowane były prace związane z:

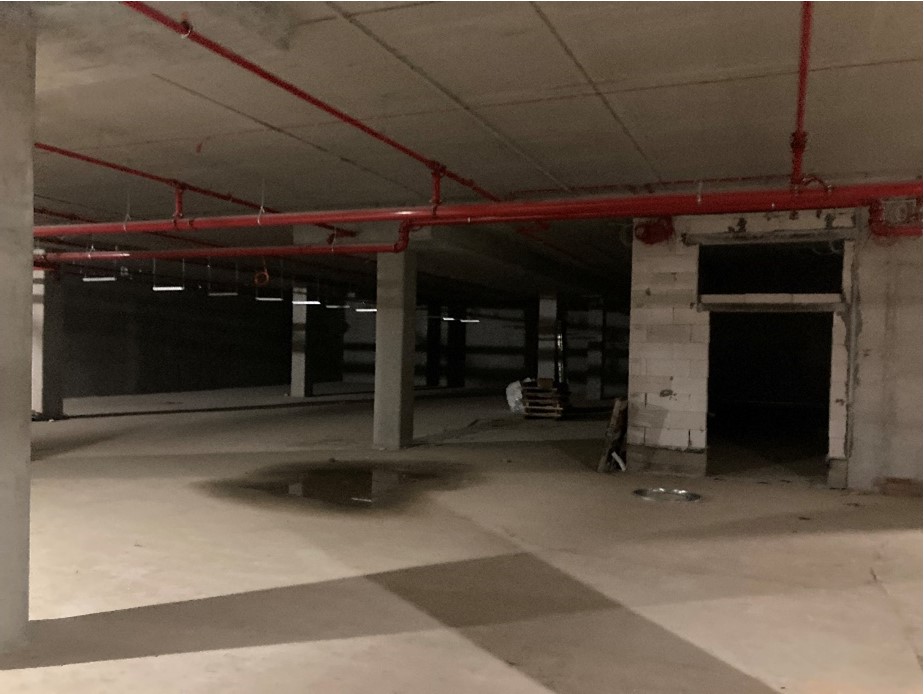

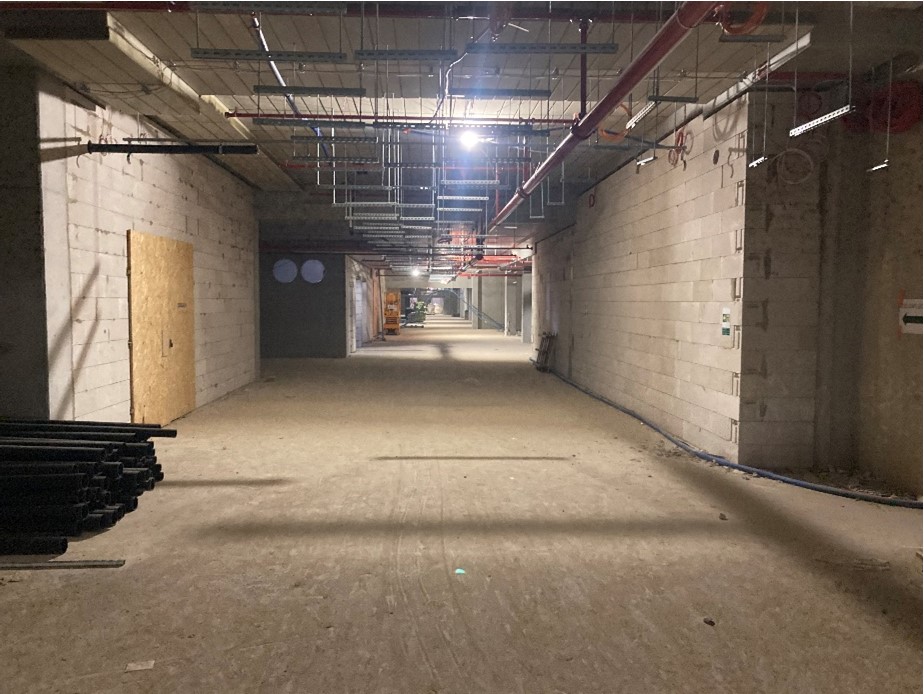

- wykonywaniem korytarza podziemnego oraz robotami ziemnymi,

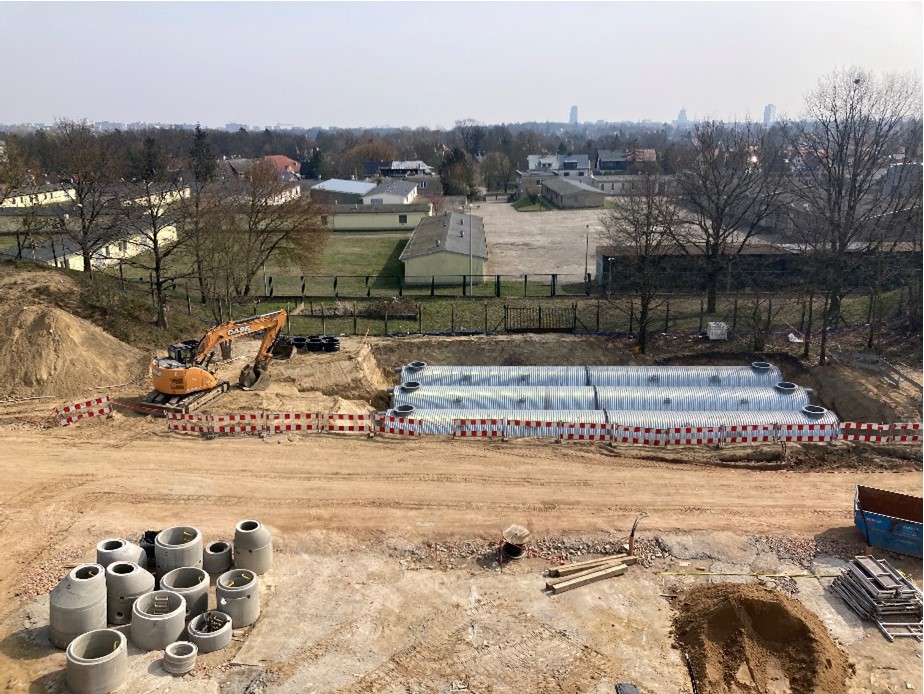

- sanitarnymi, w tym rozpoczęto prace przy wykonywaniu zbiornika retencyjnego ZB1
- elektrycznymi.
